一個物理 AI 概念驗證應當回答決策,而不僅僅是生成一個機器人影片。它測試定義的工作流程是否能在已知條件下以可接受的安全性、介入、整合和成本提供可衡量的價值。
一個好的概念驗證比部署更狹窄,但比展示更嚴謹。它說明了基線、任務邊界、成功分母、變異、失敗分類法以及透過或停止閾值,然後才開始試驗。這防止了選擇性例項取代證據。
請使用本指南配合 機器人影片評估清單 和 物理 AI 生態系統地圖。仍需進行場地特定風險、隱私和安全審查。

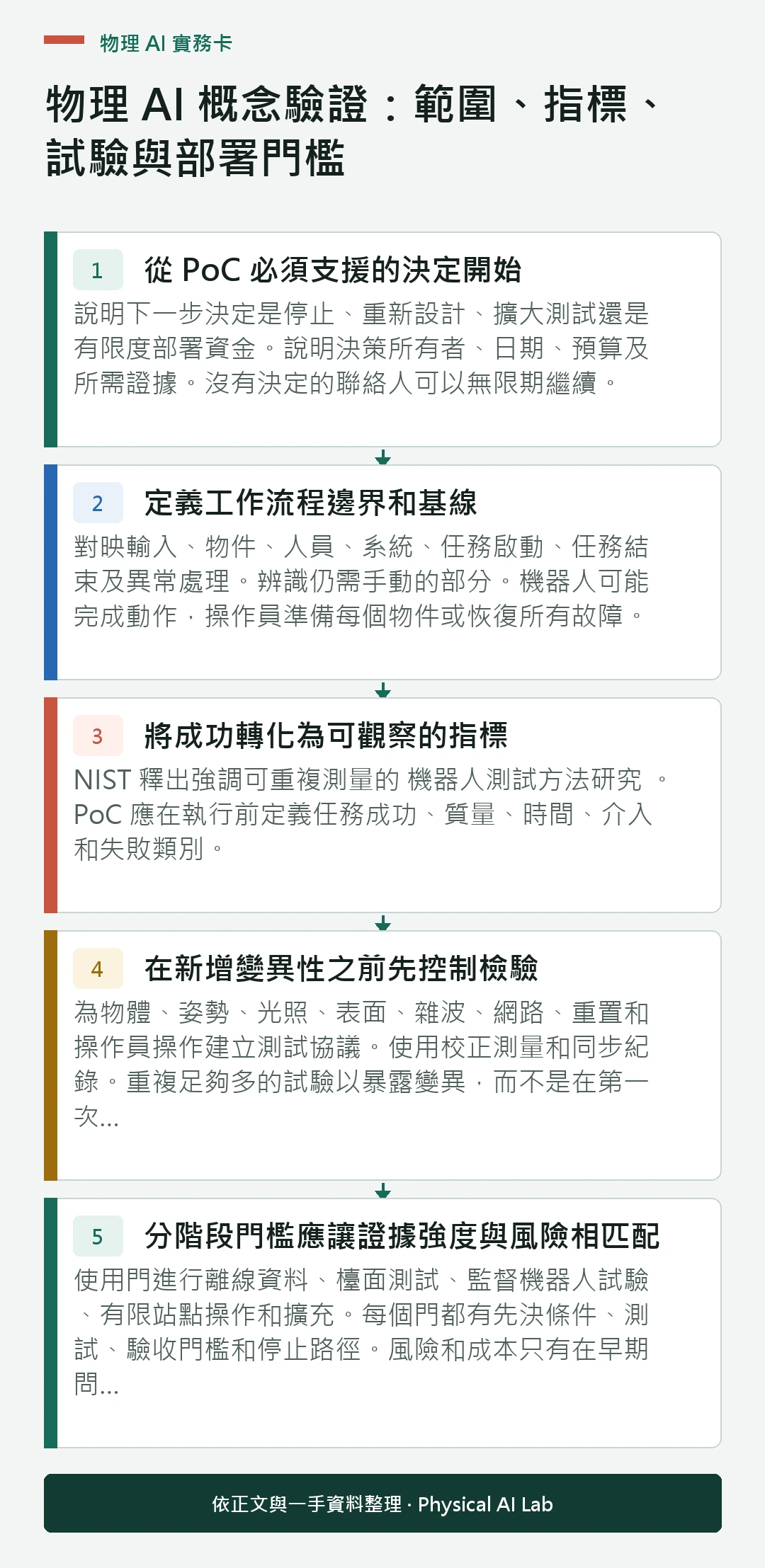

從 PoC 必須支援的決定開始
說明下一步決定是停止、重新設計、擴大測試還是有限度部署資金。說明決策所有者、日期、預算及所需證據。沒有決定的聯絡人可以無限期繼續。
寫一個假設,將能力與工作流結果聯絡起來。例如,機器人將以指定速度完成定義的任務族,介入有限制且無不可接受的安全事件,相較於目前流程。
定義工作流程邊界和基線
對映輸入、物件、人員、系統、任務啟動、任務結束及異常處理。辨識仍需手動的部分。機器人可能完成動作,操作員準備每個物件或恢復所有故障。
使用與 PoC 相同的輸出定義來衡量目前流程。包括吞吐量、人工接觸時間、缺陷、延遲、損壞、安全和變異。沒有基線,改進主張沒有分母。

將成功轉化為可觀察的指標
NIST 釋出強調可重複測量的 機器人測試方法研究。 PoC 應在執行前定義任務成功、質量、時間、介入和失敗類別。
使用已驗證的已完成結果,而非僅靠機器人動作。報告分子和分母,區分自主操作與監督或遙操作。定義是否包含設定、重置和恢復時間。
| 指標 | 定義 | 分母 | 操作問題 |
|---|---|---|---|
| 任務成功 | 已驗證的可接受輸出 | 所有嘗試任務 | 它能表現嗎? |
| 介入率 | 人工協助事件 | 任務或營運時間 | 有多自主? |
| 迴圈時間 | 從開始到驗證結束 | 成功與失敗的週期 | 有多高效? |
| 覆蓋範圍 | 已處理的合格任務 | 所需任務分配 | 有多廣泛? |
| 恢復時間 | 從故障到恢復執行的時間 | 故障事件 | 支援度如何? |
在新增變異性之前先控制檢驗
為物體、姿勢、光照、表面、雜波、網路、重置和操作員操作建立測試協議。使用校正測量和同步紀錄。重複足夠多的試驗以暴露變異,而不是在第一次成功後停止。
從一個受控任務單元開始除錯測量和基本能力。控制不是最終的操作主張;它在引入應力條件前建立可重複的參考。
分階段門檻應讓證據強度與風險相匹配
使用門進行離線資料、檯面測試、監督機器人試驗、有限站點操作和擴充。每個門都有先決條件、測試、驗收門檻和停止路徑。風險和成本只有在早期問題得到解答後才會上升。
門禁失敗可能觸發重新設計,而非自動取消。記錄哪些假設失敗,以及哪些證據支援再次試驗。除非決定明確重新框架,否則避免在看到結果後調整閾值。

變化應反映真實任務分佈
列出生產中變化的條件:物體身份、變形、光照、雜波、工人行為、站點狀態、網路和上游質量。有意取樣並保留未處理的案例。
不要聲稱模型調優後團隊選擇的變體具有概括性。跟蹤分佈外事件,並定義系統是棄權、求助還是嘗試恢復。
失敗和介入是主要的 PoC 輸出
建立分類法,將感知、規劃、掌握、運動、控制、硬體、整合、環境和人為過程失效區分開來。在證據審查後記錄根本原因,而不是將每一次失誤都歸屬於人工智慧模型。
介入措施應包括遠端協助、物理重置、物件準備、軟體重啟和安全反應。介入的頻率、持續時間和技能要求決定了支援成本和可擴充的自主性。
| 階段門檻結果 | 含義 | 必要行動 | 不要做 |
|---|---|---|---|
| 透過 | 門檻被證據所滿足 | 在有限範圍內推進 | 通用就緒能力的主張 |
| 條件 | 價值存在已知缺口 | 重新設計與重新測試 | 隱藏排除 |
| 技術故障 | 能力低於閾值 | 調查根本原因 | 靜默移動閾值 |
| 失效 | 工作流程值缺失 | 改變流程或停止 | 只最佳化展示 |
| 停止安全 | 不可接受的危害或控制 | 控制並重新評估 | 繼續進行現場試驗 |
整合測試應包括周邊系統
根據工作流程需求連線身份、訂單、庫存、安全 PLC、車隊軟體、使用者介面和報告。模擬介面可以開始 PoC,但整合缺口應保持明確。
測試過時資料、重複資料、網路丟失、時鐘錯誤和命令衝突。驗證冪等性和對帳,確保重試不會移動錯誤的物件或重複更新庫存。
成本證據必須包括人力和基礎設施負擔
跟蹤工程安裝、整合、夾具、計算、網路、維護、耗材、培訓和人工監督。每月機器人價格或模型 API 費用只是其中一個組成部分。
估算觀察覆蓋和介入時每個已驗證結果的成本。包括預期停機時間和支援反應。敏感性分析應顯示哪些假設決定了業務案例。
最終報告應當明確做出下一步決定
釋出協議、範圍、基線、試驗計數、條件、失效、介入措施、安全事件、成本和限制。將測量事實與預測分開。儲存原始紀錄和設定,以便審計和複製。
建議應是透過、重新設計或停止,並提出理由和所有者。如果推進,應定義下一個有界限的範圍、新的風險和證據空白。透明的負面 PoC 比一個精緻模糊的展示更能節省更多價值。
評估“物理 AI 概念驗證:範圍、指標、試驗與部署門檻”時,還應儲存模型版本、機器人設定、校正檔案、測試日期和全部試驗記錄。
只有把這些持續投入與單位成功任務的價值比較,才能判斷方案是否適合擴大。
上線後仍要持續檢查分佈變化、感測器漂移、機械磨損和人工接管原因。
實際專案還應指定資料、模型、控制器和安全流程的負責人,並預先定義回復條件。責任邊界、審批記錄與變更紀錄越清楚,故障發生後越容易停止擴散、定位原因並安全恢復。
把任務拆成感知、決策、動作執行和結果確認,可以更準確地定位瓶頸。每一階段都應有獨立指標與失敗示例,避免用端對端成功率掩蓋偶發但嚴重的風險。
引用的產品規格、論文結果和監管要求需要記錄釋出日期與適用版本。資料更新後應重新核對關鍵結論;無法從一手來源確認的內容,應明確標註為待驗證資訊。
小規模試點的價值在於提前暴露介面、人員協作和異常處理問題。試點結束後應依據預設門檻決定擴大、修改或停止,而不是因為已經投入資源就預設繼續。
所有結論都應能夠追溯到原始記錄,並可複核。
介面定義變化時,舊資料和舊控制參數不能在未經驗證的情況下直接複用。
異常測試應覆蓋斷電、通訊丟失、感測器失真、物件滑移和人員進入工作區等情形。系統不僅要發現異常,還應以可預測的方式減速、停止或請求人工確認。
- 制定一個具體的決定和假設。
- 測量基線和整個工作流程。
- 預先定義指標、條件和閾值。
- 記錄失敗、介入和總成本。
- 使用帶有明確透過、重新設計和停止三類結果的階段門檻。
常見問題
一個物理 AI 的 PoC 應該執行多久?
足夠長的時間,以便在預期任務變化和操作期間收集反覆證據。持續時間遵循決策和失敗模式,而非統一的日曆。
最重要的 PoC 指標是什麼?
經過驗證的工作流程輸出,涵蓋任務覆蓋範圍、介入、時間、質量、安全和成本。沒有任何單一模型或運動指標是足夠的。
成功的機器人試驗有多少次才夠?
該數字取決於所需的信心分數和變異性。始終報告分母和條件,幷包含失敗而非集熱片段。
PoC(概念驗證)應該包含系統整合嗎?
應包含足夠的周邊系統以測試決策。模擬介面可以早期使用,但未經測試的整合必須成為明確的風險。
當 PoC 失敗時會發生什麼?
分類該缺口是技術性、操作性、安全相關還是經濟性,然後停止或執行一個基於新證據標準的專門重新設計測試。
概念驗證決策說明
PoC 是現場和工作流程的具體證據,而非一般產品認證。在進行即時機器人測試前,與合格利益相關者共同定義危害、隱私和營運控制。
