工厂验收测试(FAT)是在设备离开供应商或集成设施前展示所选需求。现场验收测试(SAT)是在安装后,结合实际公用设施、接口、环境、操作员和生产环境,展示所选需求。
它们是一条合同证据链,但有不同的可用条件。 FAT 应在修正最容易时发现缺陷; SAT 应核实发货、安装和现场整合没有使被接受的工厂基线失效。
本指南为工程框架,非法律建议。请将其与 机器人风险评估指南、 机器人运行时间及 OEE 指南结合使用,然后将计划与管理合同和标准对齐。

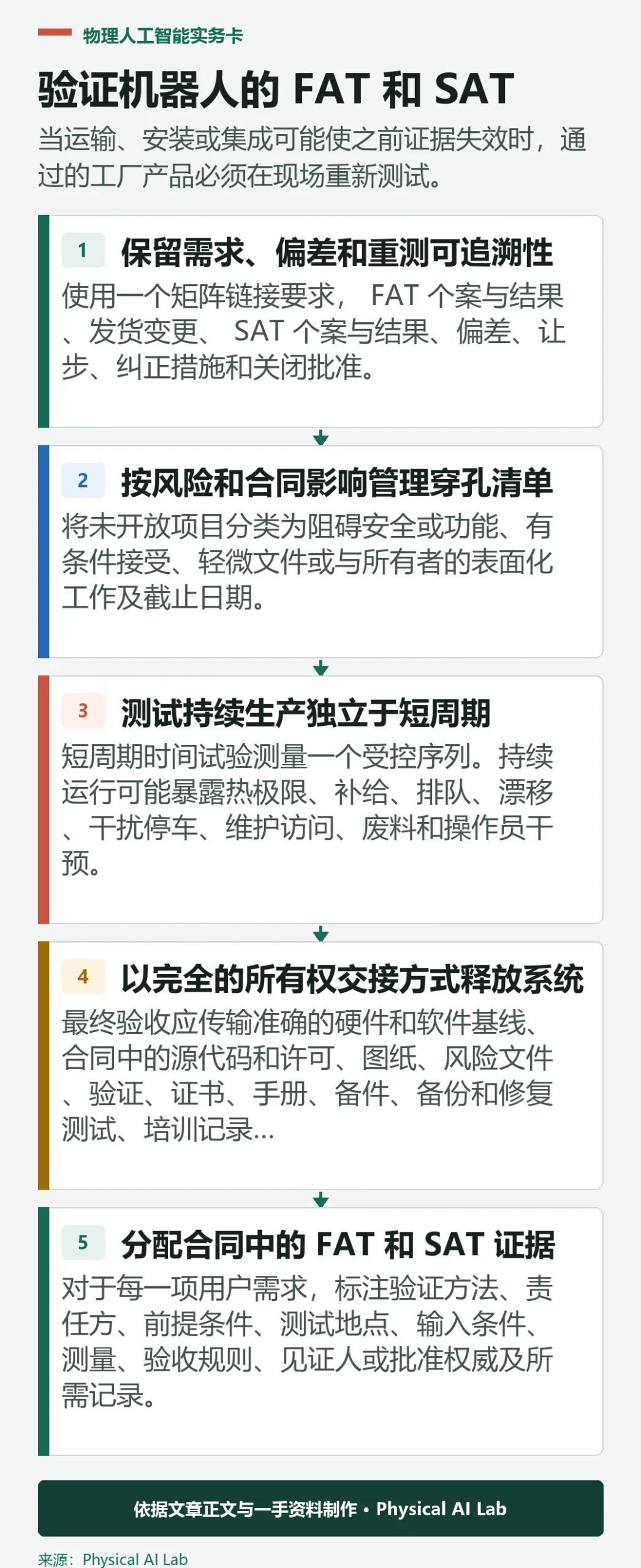

分配合同中的 FAT 和 SAT 证据
对于每一项用户需求,标注验证方法、责任方、前提条件、测试地点、输入条件、测量、验收规则、见证人或批准权威及所需记录。标注可完全封闭的项目和需要现场确认的项目。
避免含糊的条款,如“展示正常运行”。在设备制造前,明确产品、工具、周期、持续时间、公差及允许的排除条款。
在范围内使用当前的验收测试指导
IEC官方页面指出, IEC 62381:2024 为流程工业自动化系统的 FAT、 FIT、 SAT 和SIT定义了需求和检查清单,并支持项目具体计划。其第三版的稳定日期为2029年。
机器人应用可能包含额外的产品、机械、行业和法律要求。请将该标准视为其适用的指导,而非合同或 ISO 10218-2:2025 集成职责的通用替代品。
发货前关闭可修复的工厂缺陷
FAT 通常涵盖设备识别、机械完备、布线与I/O、软件功能、模式、报警、接口、安全相关证据、文档、备份以及可用夹具和材料的代表性性能。
记录模拟或不可用的内容,包括公用设施、上游和下游系统、生产产品及操作流程。排除条件成为计划中的 SAT 项,而非默示的通行。
区分目击者演示与客观证据
实时循环可以帮助利益相关者理解系统,但仅凭观察无法证明其可重复性或容忍度。保留测试输入、校准仪器、原始结果、验收计算、软件基线和偏差。
控制运行期间谁可以更改参数。如果发生调优,应使受影响数据失效,捕获新的基线并重新开始官方验收序列。

在正式开战前使用准备门 FAT
要求设计与风险审查、机械和电气完成、校准设备、批准程序、代表性测试材料、安全工作控制、培训参与者、软件冻结和备份验证,时间开始前完成。
预FAT 试演可能会发现设置缺陷。除非合同明确允许使用,否则应将探索性结果与见证验收证据分开。
| 门 | 所需输入 | 证据 | 停止条件 |
|---|---|---|---|
| 要求 | 批准的迹量矩阵 | 测试赛所有权 | 模糊标准 |
| 配置 | 硬件和软件基线 | 版本与校验和 | 无控制的变化 |
| 安全 | 批准的测试控制 | 简报与许可 | 不安全的设置 |
| 测量 | 校准仪器 | 范围与不确定性 | 校准过期 |
| 材料 | 代表性产品 | 地段与状况 | 非代表性样本 |
通过发货和安装控制基线
记录拆解、保护包装、运输状况、相关时的震动或倾斜证据、接收状况、损坏、重新组装、对准、管线、电缆及批准的改装。将已安装系统与 FAT 基线进行比较。
根据受影响的需求和测试对每个差异进行分类。甚至更换的线缆、工具或固件补丁也可能改变时序、几何形状、安全性或性能证据。
使用 SAT 进行实地集成和操作
SAT 核实场地电力、空气、网络、环境条件、防护、物料流动、上下游接口、配方、身份系统、生产数据、回收、维护访问及操作程序。
在受控条件下测试正常、设置、切换、故障恢复、清洁和维护模式。成功的自动循环无法关闭非生产危险或业务系统接口。
将调试数据与验收数据分开
调试阶段调整和调试已安装系统;验收则证明了根据约定标准冻结的配置。这些活动可以紧密发生,但记录必须显示调校结束和正式测试开始的时间。
如果验收失败导致变更,评估其范围,重复受影响的先决条件,并重新运行定义的测试。不要将失败的调试周期平均为后续通过结果。
保留需求、偏差和重测可追溯性
使用一个矩阵链接要求, FAT 个案与结果、发货变更、 SAT 个案与结果、偏差、让步、纠正措施和关闭批准。保留接受临时豁免及其到期或剩余义务的人。
该矩阵可防止在集成发生变更后,直接把 FAT 的通过结果复制到 SAT 栏。它还使最终交接和未来修改审查可审计。

按风险和合同影响管理穿孔清单
将未开放项目分类为阻碍安全或功能、有条件接受、轻微文件或与所有者的表面化工作及截止日期。说明在物品保持开放期间是否禁止、限制或允许操作。
不要让签署的穿孔清单默默将未解决的设计风险转移给用户。在管理协议中定义临时控制、修正后的验证以及财务或保修后果。
测试持续生产独立于短周期
短周期时间试验测量一个受控序列。持续运行可能暴露热极限、补给、排队、漂移、误停、维护访问、废料和操作员干预。
定义持续时间、产品组合、计划停靠、优质产出规则、可用性、性能和质量证据。使用 预测性维护指南 建立状态基线,而无需替换合同生产标准。
以完全的所有权交接方式释放系统
最终验收应传输准确的硬件和软件基线、合同中的源代码和许可、图纸、风险文件、验证、证书、手册、备件、备份和修复测试、培训记录、维护计划、剩余风险、处理清单义务及支持联系人。
仔细审查,请进行以下检查。
评估“机器人FAT与自动化系统SAT验收测试对比”时,还应保存模型版本、机器人配置、标定文件、测试日期和全部试验记录。把成功、失败、恢复与人工介入放在同一份数据中,才能区分模型能力、系统接口和现场流程造成的差异。
成本评估除了设备与算力,还要记录数据采集、工程调试、安全措施、维护、停机和人员培训。只有把这些持续投入与单位成功任务的价值比较,才能判断方案是否适合扩大。
上线后仍要持续检查分布变化、传感器漂移、机械磨损和人工接管原因。监测结果应能触发降级、停止与重新验证流程,并为下一轮数据采集和模型更新留下可追溯记录。
最终结论应明确写出已知限制、尚未验证的场景和下一项可证伪的实验,使后续团队能够沿着证据继续推进。
实际项目还应指定数据、模型、控制器和安全流程的负责人,并预先定义回滚条件。责任边界、审批记录与变更日志越清楚,故障发生后越容易停止扩散、定位原因并安全恢复。
把任务拆成感知、决策、动作执行和结果确认,可以更准确地定位瓶颈。每一阶段都应有独立指标与失败示例,避免用端到端成功率掩盖偶发但严重的风险。
引用的产品规格、论文结果和监管要求需要记录发布日期与适用版本。资料更新后应重新核对关键结论;无法从一手来源确认的内容,应明确标注为待验证信息。
小规模试点的价值在于提前暴露接口、人员协作和异常处理问题。试点结束后应依据预设门槛决定扩大、修改或停止,而不是因为已经投入资源就默认继续。
| 接受区域 | FAT 重点 | SAT 重点 | 最终战绩 |
|---|---|---|---|
| 配置 | 建造的基线 | 安装对比 | 批准的竣工状态 |
| 功能 | 受控工厂输入 | 站点接口与模式 | 签名成绩 |
| 安全 | 设计与链证据 | 安装验证 | 残余风险档案 |
| 性能 | 代表性周期 | 持续生产 | 关键绩效指标定义与数据 |
| 交接 | 草案文件 | 用户验证 | 受控包裹与所有者 |
- 追踪所有需求到 FAT、 SAT 或两者兼有。
- 记录所有不可用或模拟的工厂状态。
- 冻结并对比发货基准。
- 调试调整与官方测试数据分开。
- 近距离偏离、备份、培训和剩余所有权。
常见问题
成功FAT后SAT能简短吗?
仅针对场地条件无法影响的项目;安装、公用设施、界面、环境和运营仍需双方同意的场地证据。
委任和 SAT 是同一活动吗?
不。调试和调试; SAT 展示了一个受控的基准,符合验收标准。
设备可以接受开放的打卡清单吗?
合同可能允许有条件接受,但安全和关键功能阻碍需要明确的限制、所有者和关闭证据。
多少周期能证明生产性能?
不适用普遍计数。定义合同和流程中的持续时间、比例、损失、信心和决策标准。
FAT或SAT签名能证明机器人安全吗?
不。它记录合同接受证据,不替代所需的合规、验证或法律义务。
合同接受证据边界
只要一条需求追踪链经过工厂测试、发货、安装、现场整合、偏差、持续运营及最终所有权转移, FAT和SAT都是有理据的。
