機器人軸孔插入力控制:接近、搜尋、插入與復原

孔中裝配將位置和方向誤差轉換為接觸力和力矩。成功的系統控制進近能量,檢測接觸,在已知幾何內搜尋,辨識插入和就位,並在證據不一致時安全離開。

公差、倒角、銷釘尖端、夾具合規性、表面光潔度和潤滑度定義了軟體開始前的物理捕獲區域。成功處理大倒角的搜尋路徑可能會卡住或損壞緊密鋒利的生產部件。

使用此指南與 機器人力-轉矩感測器指南阻抗與導管指南一起使用。驗證每個狀態和停止狀態,精確元件。

定義機械捕獲和損傷包線

記錄銷釘和孔徑、間隙、圓度、直度、倒角、導引、插入深度、表面處理和夾具剛度。包括公差堆疊和熱變化。這些參數決定了橫向和角度誤差接觸能修正的程度。

定義允許的軸向力、橫向力、彎曲力矩、表面壓力和迴圈磨損。控制器必須同時保持在零件和機器人的極限內。

NIST 的插銷入孔資料展示了為何受控銷釘幾何形狀和測試偽影在比較操作效能時至關重要。

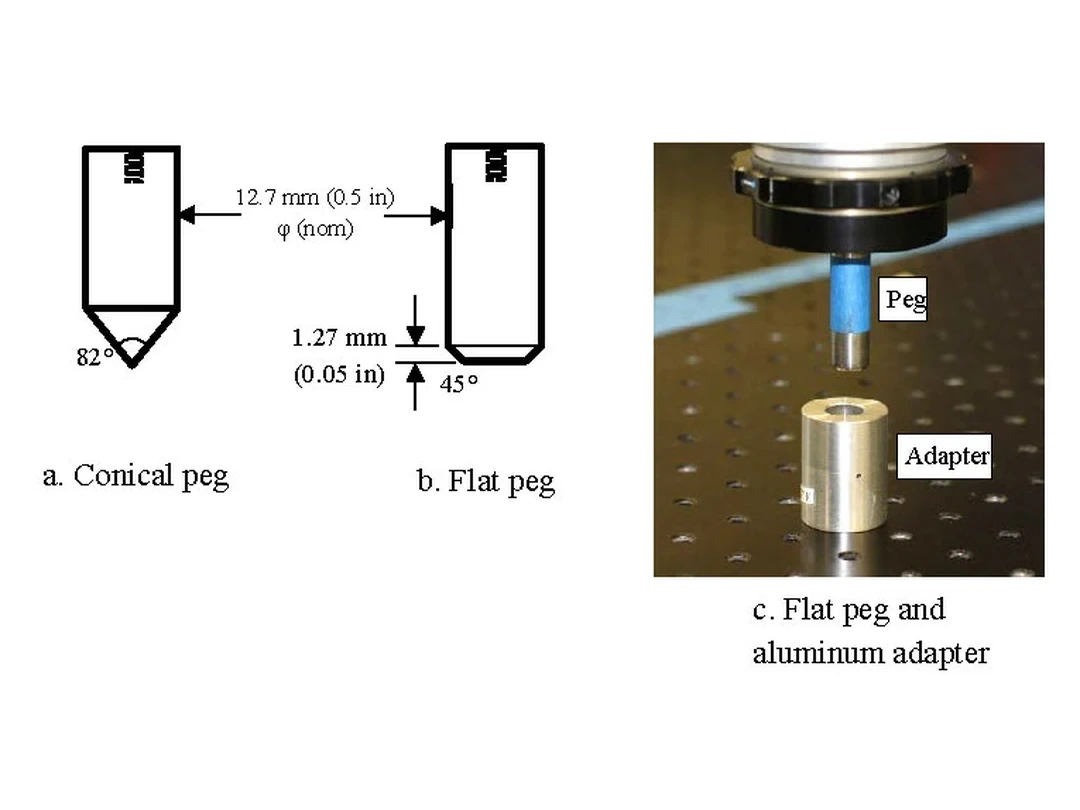

用於插入測試的 NIST 插軸圖紙和物理插銷適配器
釘尖幾何形狀和適配器尺寸必須保持控制,以區分機械效應與控制器效應。來源:美國國家標準與技術研究院。版權: 美國政府作品/美國公有領域

校正孔、工具和力座標系

插入軸、銷軸、刀具中心點、力感測器框架和夾具框架必須透過校正變換相互關聯。一個小的角度誤差會產生邊緣接觸,且隨著插入深度增加而加大。

用保持目標和 座標系工作流程驗證變換。在目前工具朝向下,透過偏置和重力補償力感測器。

機械變數控制後果測量如果未知,失敗
徑向淨空搜尋捕獲範圍軌距還是計量持續邊緣接觸
倒角與尖端居中行為繪圖與檢查意外的堵塞
夾具剛度力-位移斜率負載測試假插入提示
插入深度席位標準位置或基準提前完工
地表狀況摩擦與磨損過程控制週期漂移

有界能量的定位方法

自由空間運動可在接觸前使用位置控制,但速度和有效慣性應在可能碰撞前降低。制動距離和力感測器延遲應納入進近預算。

使用最大移動、最大時間和最大力度的防護動作。如果未發生預期接觸,則停下來分類缺失部件、錯誤姿勢或感測器故障,而非無限期持續。

檢測來自力量、瞬間和永續性的接觸

僅靠軸向力可能會混淆電纜負載、重力誤差和摩擦與接觸。結合軸向和橫向力、彎曲力矩、位置誤差、速度和持續時間。使用滯後技術避免在雜訊水平下出現擺動。

透過 機器人計時工作流程的時間戳力和運動訊號。延遲力閾值可以在狀態變化前造成損傷性移動。

接觸後轉為順從行為

接觸後繼續剛性位置控制將定位誤差轉化為較大負載。阻抗控制可以降低選定的笛卡爾剛度;導納控制可以將測量的扳手轉換為繞位置控制機器人的運動修正。

有意識地選擇軸。插入軸可能調節小力,而橫向軸則順應搜尋。飽和、延遲和影格誤差會使接觸不穩定,因此應以降低能量調校。

以五個步驟整理機器人軸孔插入力控制:接近、搜尋、插入與復原的判讀重點
依正文與一手資料整理的繁體中文實務卡。來源:Physical AI Lab。

按幾何結構進行繫結螺旋或柵格搜尋

螺旋、柵格或學習搜尋是用於探索接觸中候選中心位置的策略,而非證明孔位於路徑內。半徑、俯仰、速度、力和停留決定覆蓋範圍和磨損。

將搜尋限制在機械上合理的捕獲區域。在過大的橫向力、力矩、路徑長度、時間或反覆無效迴圈時中止。

州際積極證據停止條件下一步行動
方法介紹預計路徑清晰接觸或旅行限制接觸或拒絕
聯絡方式持續有界扳手撞擊或感測器故障合規檢索
搜尋接觸點變化與可行區域力、時間或半徑限制插入或恢復
插入隨著側向負載的有界,深度會增加楔形或無進展繼續或撤回
選區深度和力場模式一致歧義完備接受或檢查

辨識多個訊號的插入

孔入通常隨著軸向力的變化和橫向誤差或力矩的減少而產生深度的增加。一次力下降也可能由失去接觸或零件運動引起。結合深度進度、扳手圖案和預期幾何形狀。

要求在短時間內堅持並跟蹤不確定性。當指令動作推進但機器人或零件運動停滯時,不要宣稱成功。

區分卡住與楔形和正常摩擦

卡住是指接觸力阻止插入,但不一定超過靜摩擦,而楔形則涉及幾何和負載下的摩擦自鎖。兩者都表現為深度進度較差,具有特徵性的橫向力和力矩。

使用力的方向、力矩、深度導數和指令順應來對事件進行分類。反覆推力會增加損傷並使恢復更困難。

用獨立的完成證據確認插入到位

最終深度、端止力、法蘭接觸、電氣連續性、視覺或下游功能測試都可以指示是否安裝。選擇實際組裝中的訊號;僅靠深度閾值即可接受短路或阻塞的零件。

定義允許的最終力和鬆弛行為。確認機器人釋放或改變負載後,零件依然保持原位。

作為正常狀態轉變的設計恢復

恢復可能保持、減力、沿插入軸回縮、恢復安全姿勢、重新取件或請求檢查。路徑必須避免將傾斜的銷釘拖過孔緣。

結合重試次數、累積力、時間和磨損。重試應改變診斷的疾病;重複相同動作不是恢復策略。

驗證偏移量、零件和生命週期變異

掃除橫向和角度誤差、間隙、倒角、摩擦、零件批次、感測器偏置、負載、速度和夾具剛度。包括磨損的工具、毛刺、缺失零件和裝填不良的夾具。測量成功率、峰值扳手、能量、週期時間、損壞和恢復率。

NIST 報告如 孔中比較測試 展示了基於力的效能評估。使用你的生產幾何和驗收極限。

使用可追溯的組裝狀態機操作

記錄狀態進出、變換、力偏置、姿態、扳手、閾值、搜尋路徑、進展、中止理由、重試和最終檢查。保留原始同步訊號以供故障回放。

釋出時要有一份簡明的清單。

評估“機器人銷孔插裝力控制:接近、搜尋、插入與恢復”時,還應儲存模型版本、機器人設定、校正檔案、測試日期和全部試驗記錄。

只有把這些持續投入與單位成功任務的價值比較,才能判斷方案是否適合擴大。

上線後仍要持續檢查分佈變化、感測器漂移、機械磨損和人工接管原因。

實際專案還應指定資料、模型、控制器和安全流程的負責人,並預先定義回復條件。責任邊界、審批記錄與變更紀錄越清楚,故障發生後越容易停止擴散、定位原因並安全恢復。

把任務拆成感知、決策、動作執行和結果確認,可以更準確地定位瓶頸。每一階段都應有獨立指標與失敗示例,避免用端對端成功率掩蓋偶發但嚴重的風險。

引用的產品規格、論文結果和監管要求需要記錄釋出日期與適用版本。資料更新後應重新核對關鍵結論;無法從一手來源確認的內容,應明確標註為待驗證資訊。

小規模試點的價值在於提前暴露介面、人員協作和異常處理問題。試點結束後應依據預設門檻決定擴大、修改或停止,而不是因為已經投入資源就預設繼續。

所有結論都應能夠追溯到原始記錄,並可複核。

介面定義變化時,舊資料和舊控制參數不能在未經驗證的情況下直接複用。

異常測試應覆蓋斷電、通訊丟失、感測器失真、物件滑移和人員進入工作區等情形。系統不僅要發現異常,還應以可預測的方式減速、停止或請求人工確認。

維護計劃需要把檢查週期、易損件、備件、校正和軟體更新納入同一套記錄。若維護成本或停機時間持續上升,應重新評估系統設計,而不是隻提高操作人員負擔。

  • 控制機械幾何和公差。
  • 校正工具、孔和力座標系。
  • 束縛進近、搜尋與插入能量。
  • 使用多訊號進入、干擾和座椅證據。
  • 驗證恢復、複試、磨損和零件差異。

常見問題

用攝影機來裝孔釘嗎?

它能減少初始錯誤,但緊密插入通常受益於接觸證據和合規行為。

螺旋搜尋半徑應該儘可能大嗎?

不。它應該涵蓋合理的誤差區域,同時尊重零件、力、時間和碰撞的限制。

一個接觸力閾值夠嗎?

通常不會。方向、力矩、持續時間、運動和感測器偏置有助於區分與其他負載的接觸。

插入完成應如何驗證?

將深度和扳手圖案與安裝相關的特定證據(如安裝接觸、連續性或檢查)結合起來。

需要多少次重試才合適?

設定一個有界限的計數,涵蓋故障模式、損壞風險以及每次重試是否改變診斷狀況。

聯絡搜查與防損邊界

力控插入可能損壞零件和機器人。在低能耗下,配合機械極限、合格監督和應用專用安全控制。
